Rekonstrukce toalet na druhém stupni ZŠ Středokluky - první týdny

publikováno 28. 7. 2020

V polovině prázdnin začala dlouho očekávaná rekonstrukce toalet v základní škole. Rekonstrukce má hlavní cíl, vytvořit bezbariérovou toaletu, která je podmínkou pro dotaci na vybavení technické a jazykové učebny. Víme, že zvolené řešení není ideální, ale bohužel v našich velice omezených prostorách není příliš místa pro jednoduchá řešení. Díky této rekonstrukci budeme také schopni navýšit kapacitu této budovy. Akce vyjde na zhruba 0,5 mil. Kč. Je hrazena z prostředků obce.

Během rekonstrukce se také vyřeší učitelská toaleta a vytvoří kabinet výtvarné výchovy:

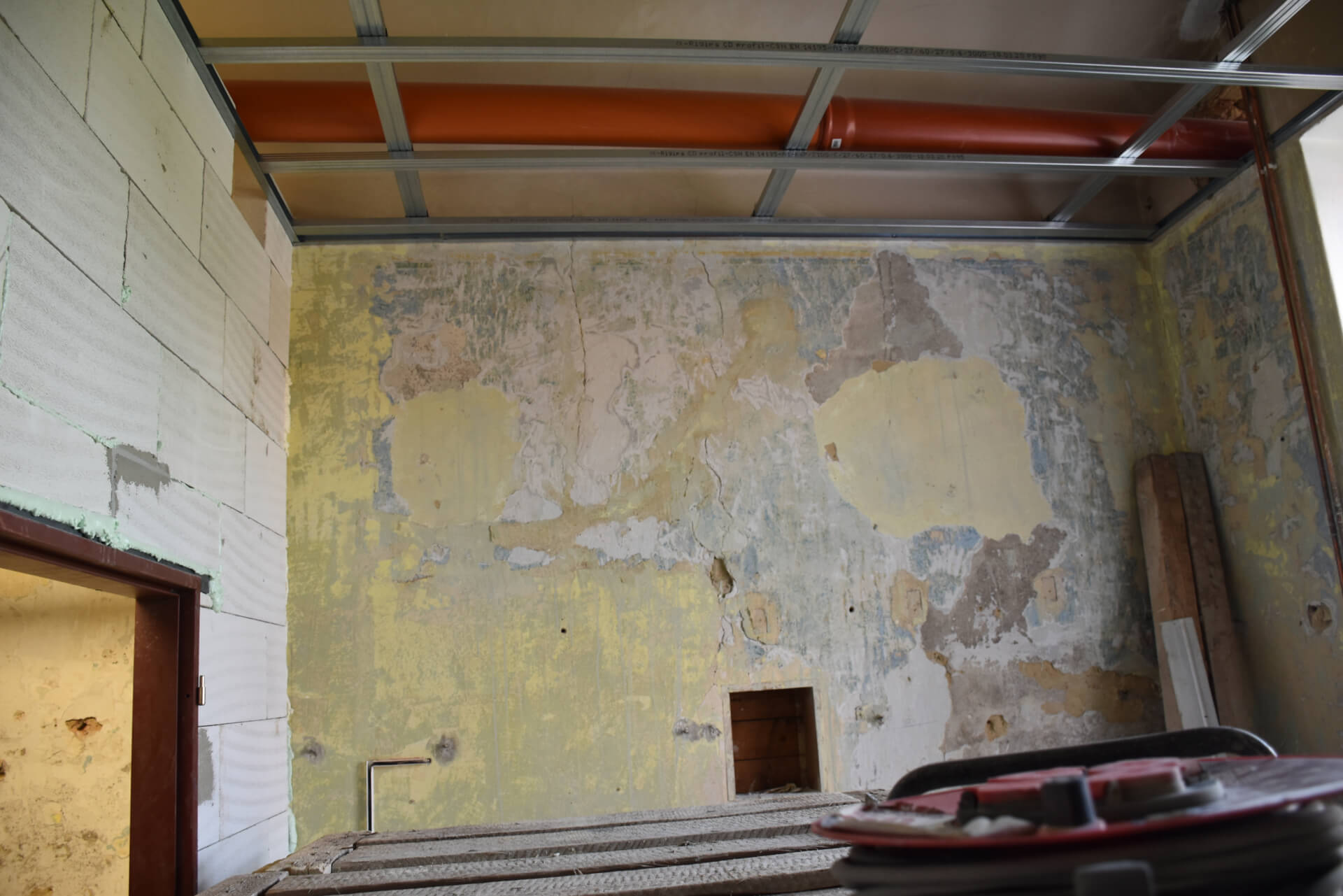

  1. Učitelské WC – nyní bylo velice nepříjemné. Dřevěná vestavba v chlapeckých toaletách sloužila také jako sklad chemikálií. Během rekonstrukce budou zrušeny dřevěné stěny a místo nich vyzděny nové. Původní prostor bude rozdělen na úklidovou místnost a učitelské WC. Tuto rekonstrukci chystáme velice dlouho a jsme rádi, že se povedla rozjet.

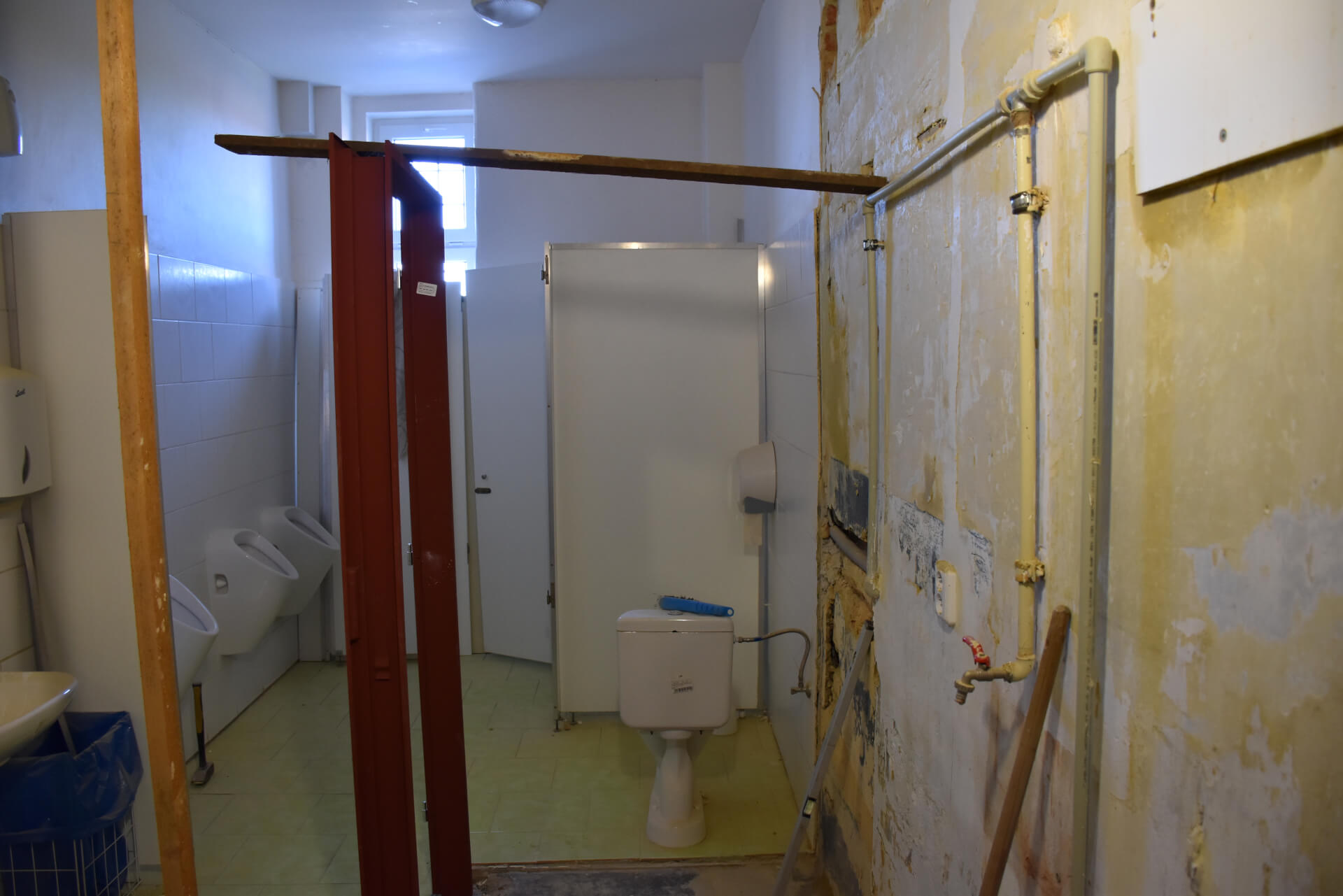

  2. Chlapecké WC – při rekonstrukci bude přidáno jedno umyvadlo na chlapecké WC. Rozložení místnosti zůstane stejné, ale díky umyvadlu zvýšíme kapacitu budovy o 20 chlapců.

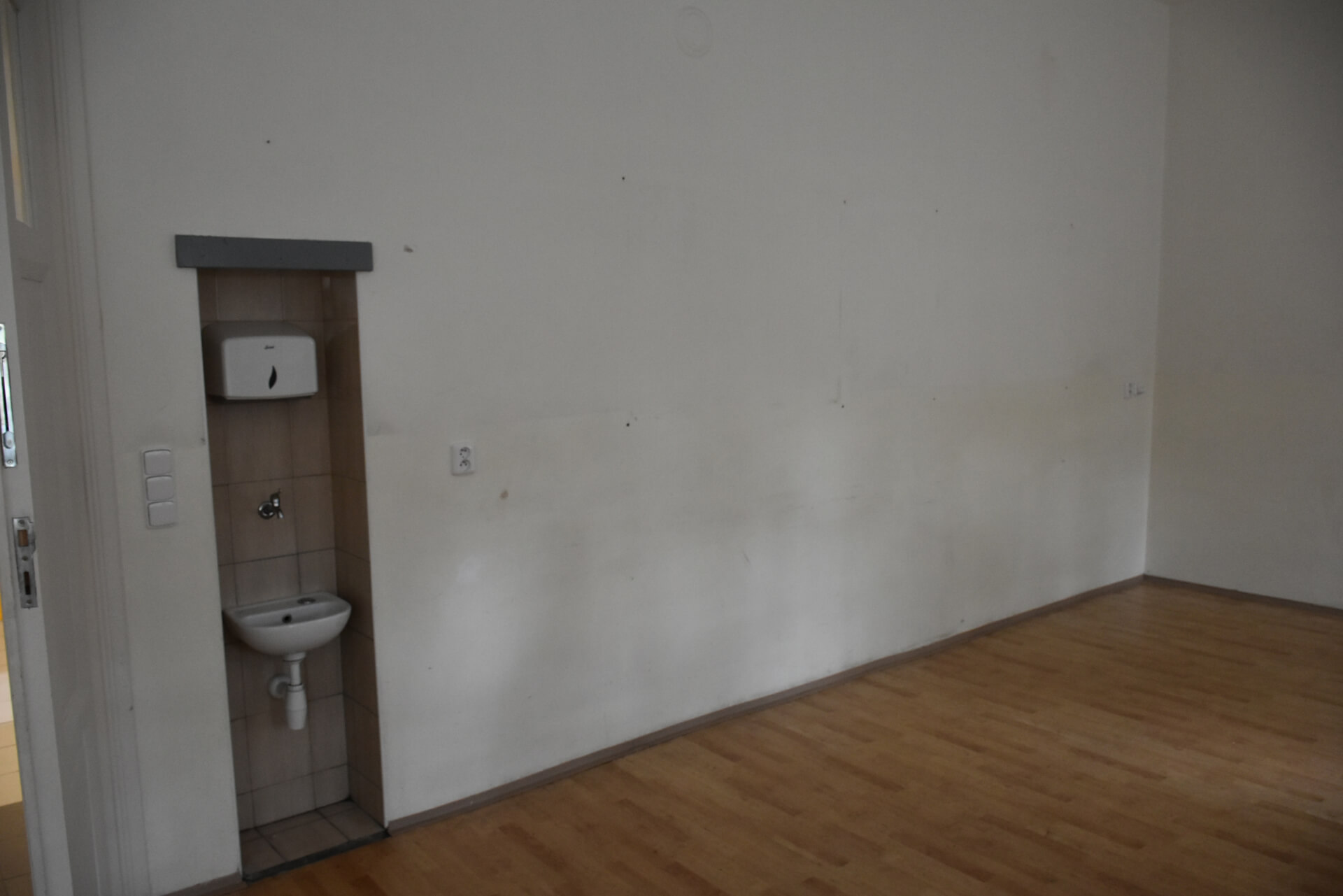

  3. Učebna výtvarné výchovy – největší zásah je vybudování nových dveří do kabinetu. K tomu jsme se rozhodli rozšířit stávající maličké umyvadlo na zhruba dvojnásobek pro jednodušší užívání (děti cákaly ven).

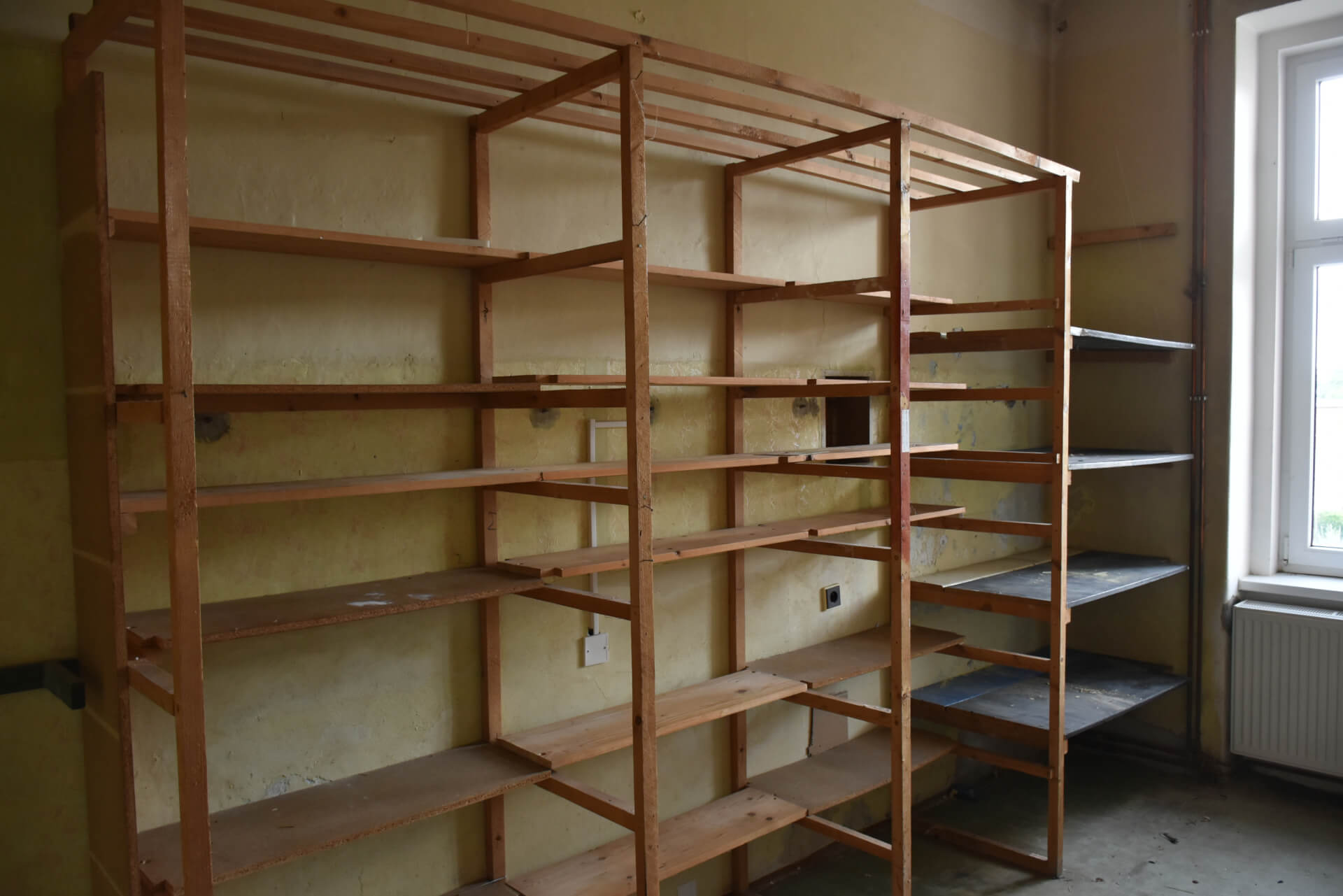

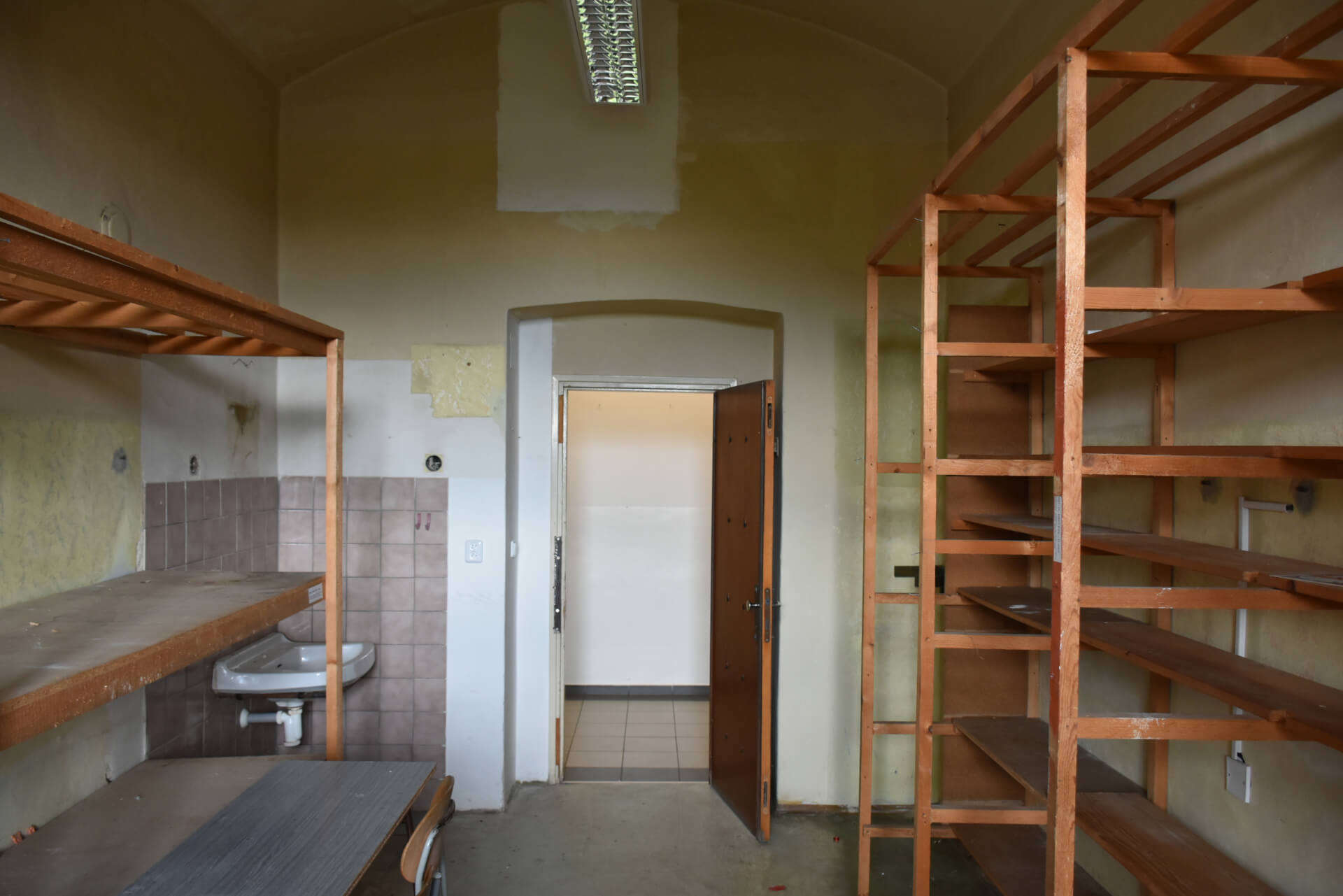

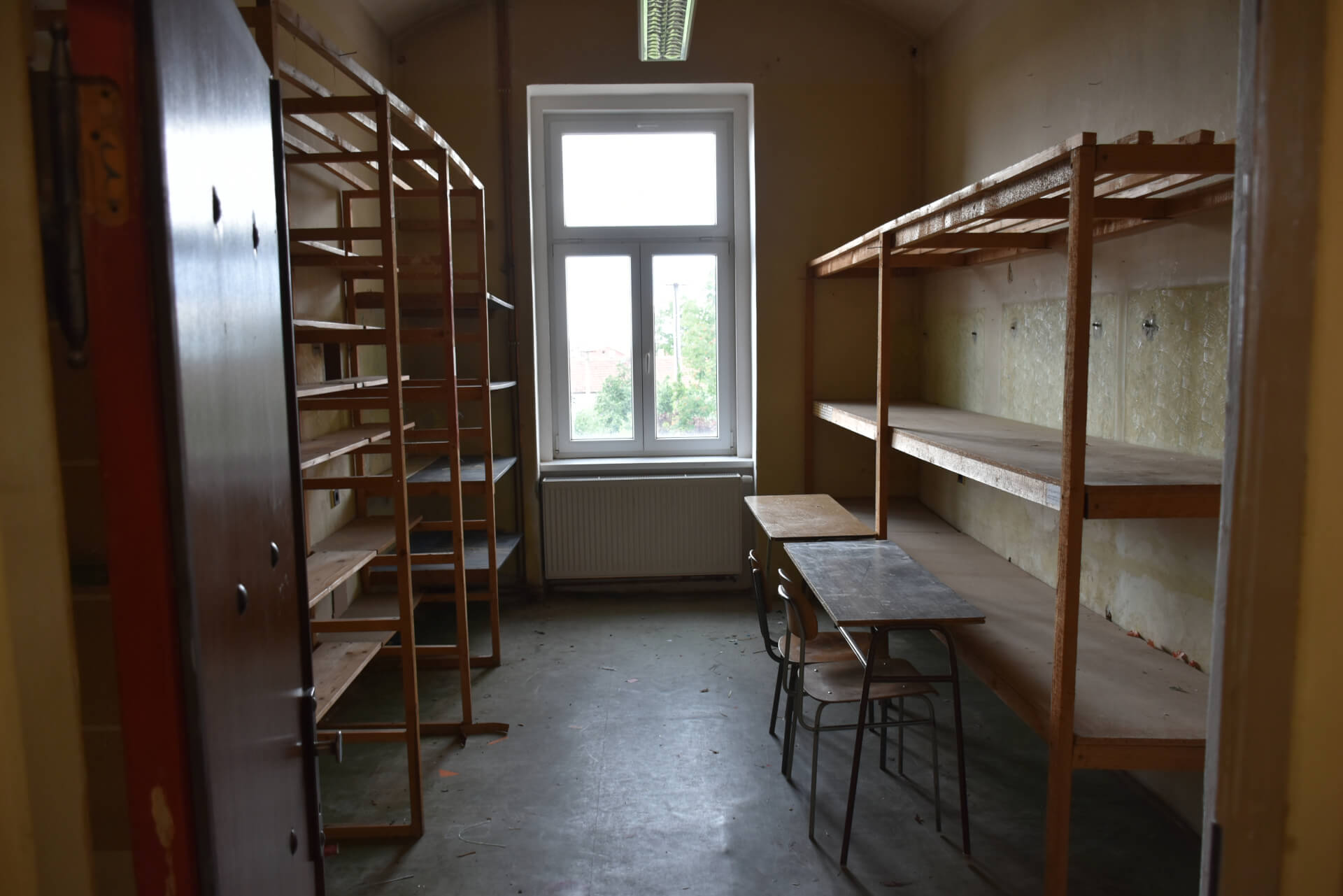

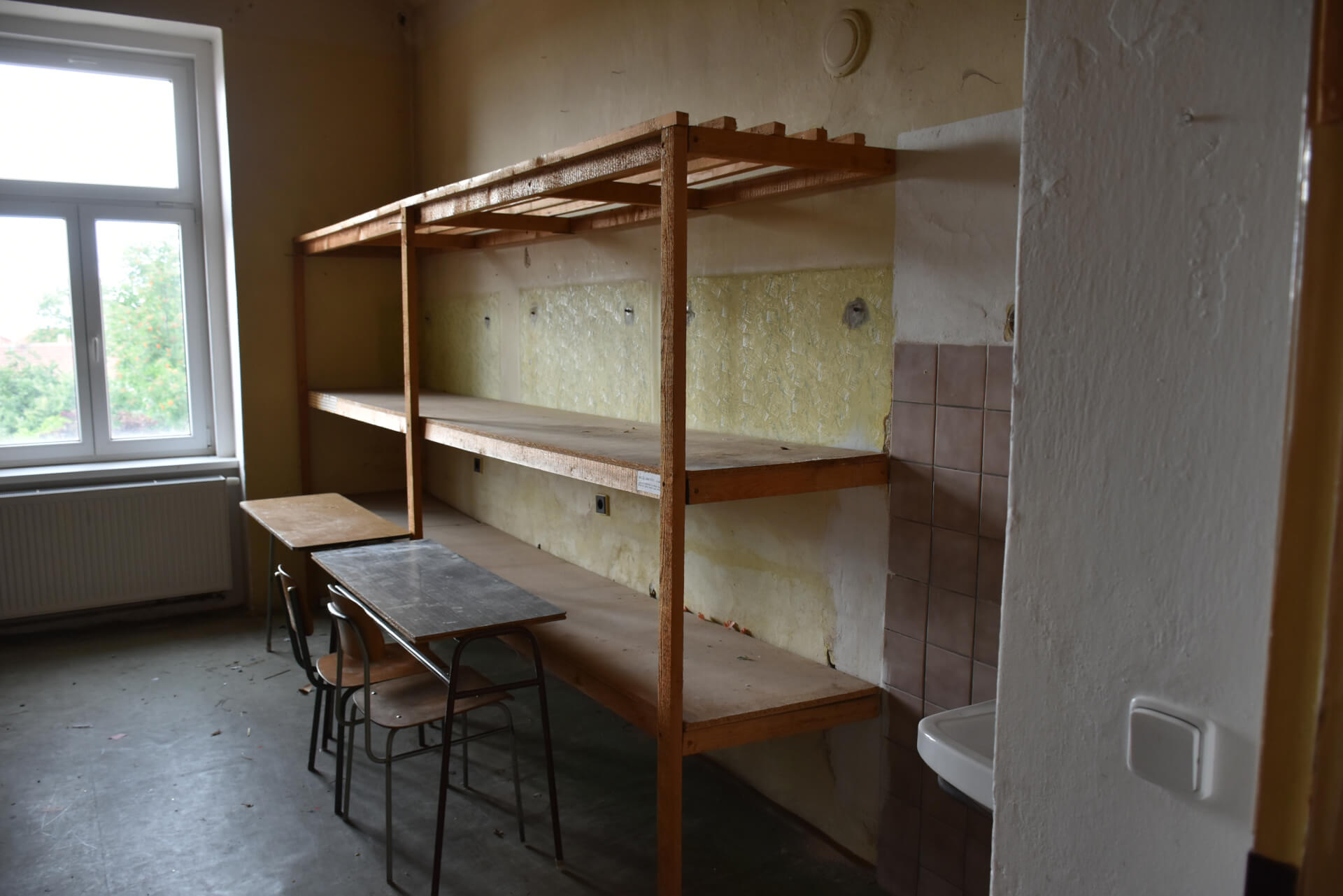

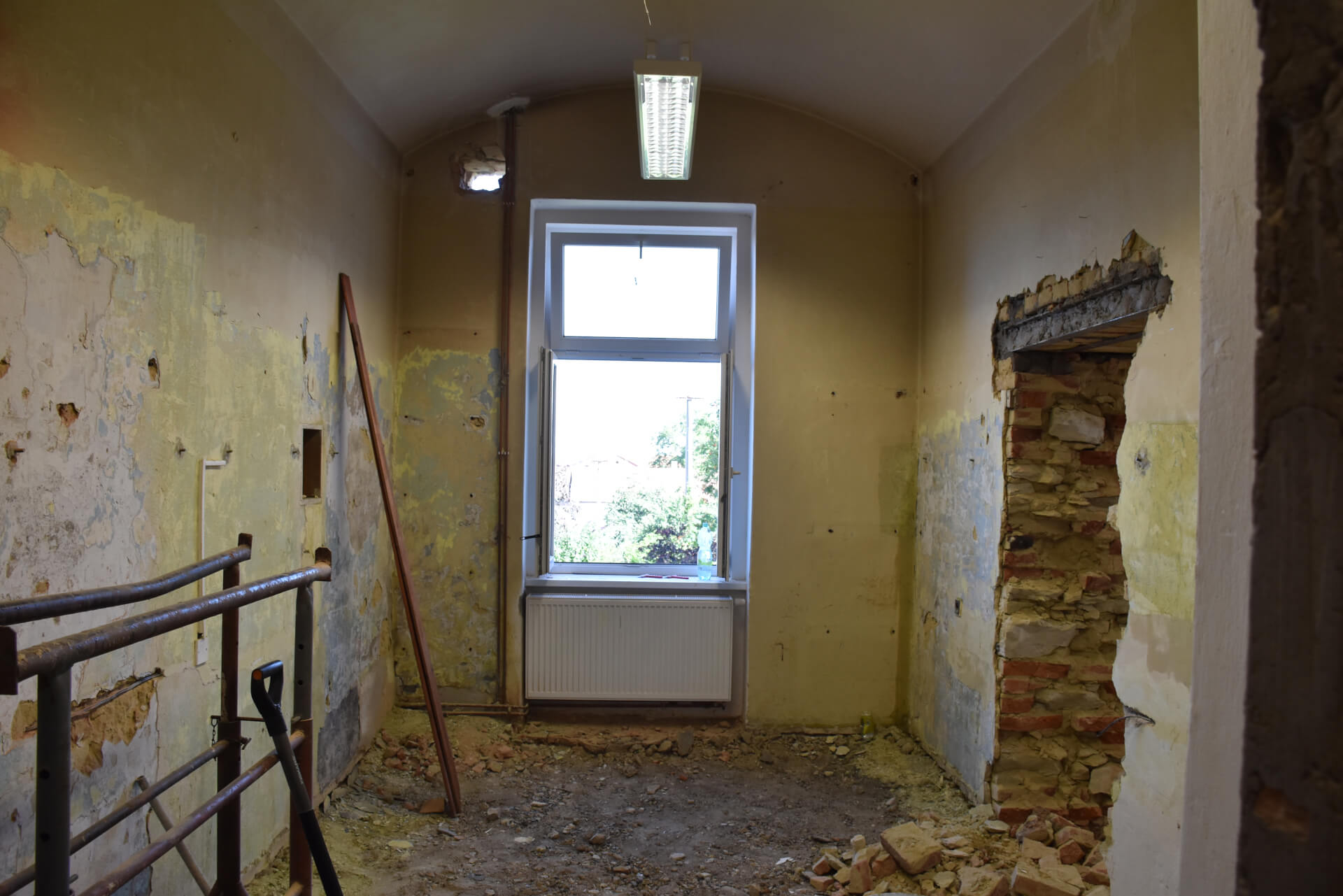

  4. Sklad – WC a kabinet – Největší zásah byl proveden ve skladu. Tato místnost jako jediná neprošla rekonstrukcí v roce 2015. Její stav nebyl dobrý. Podlahy jsou rozbité, zdi zanedbané apod. Proto dojde k jejímu přepažení, vytvoření. V zadní části vznikne malý kabinet přístupný ze sousední učebny. V přední části záchod pro osoby se sníženou pohyblivostí a sprcha. Toaleta bude také sloužit dívkám.

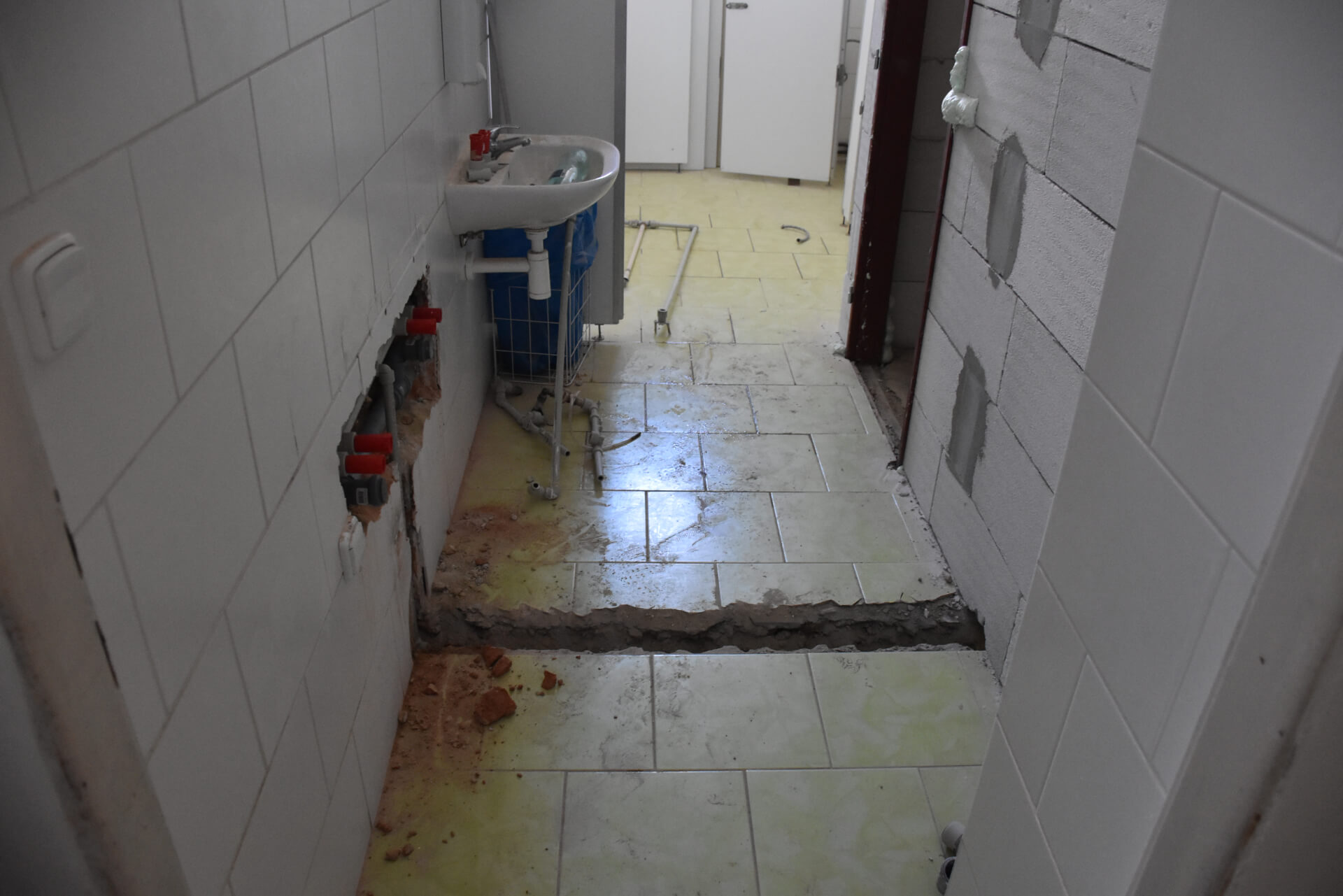

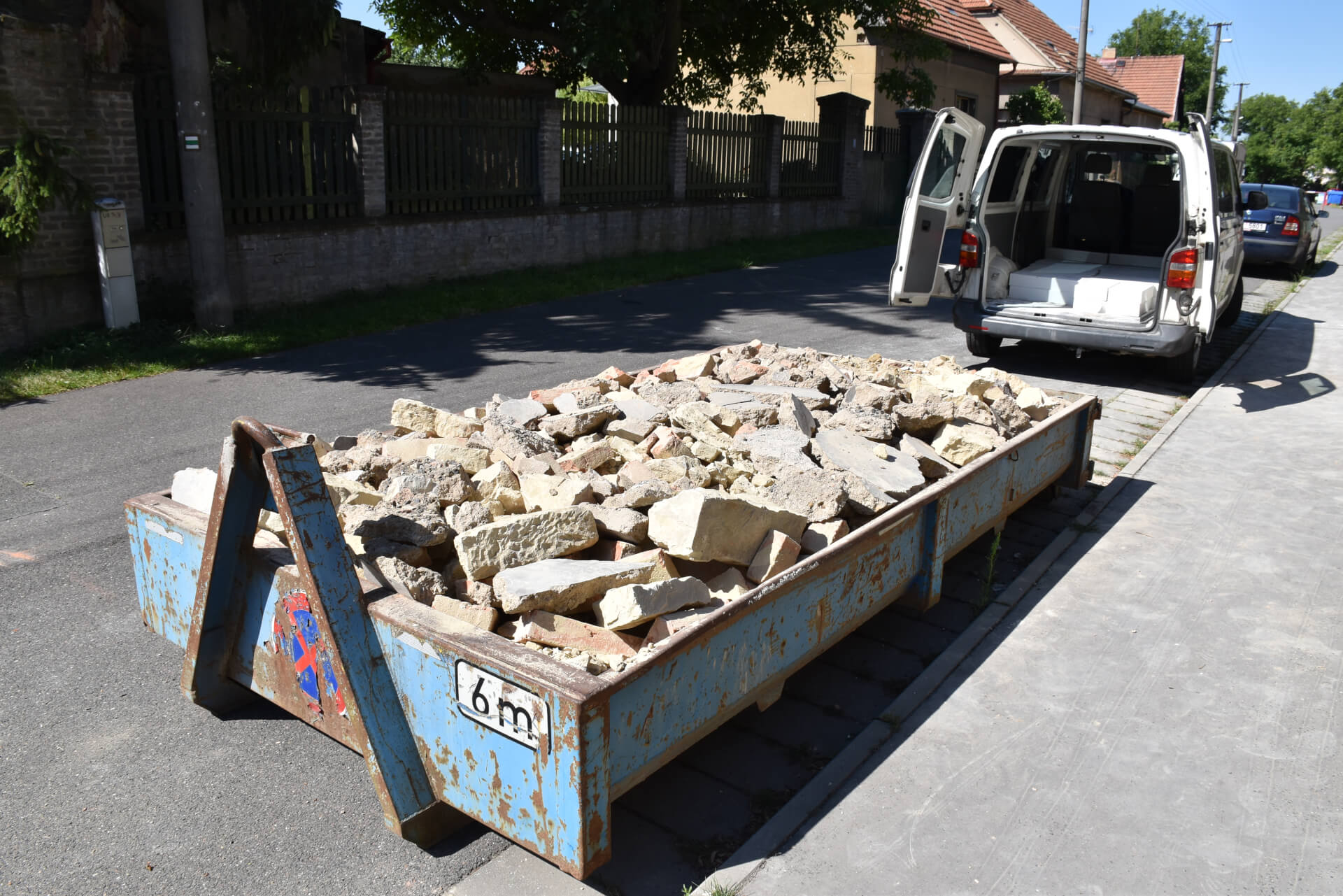

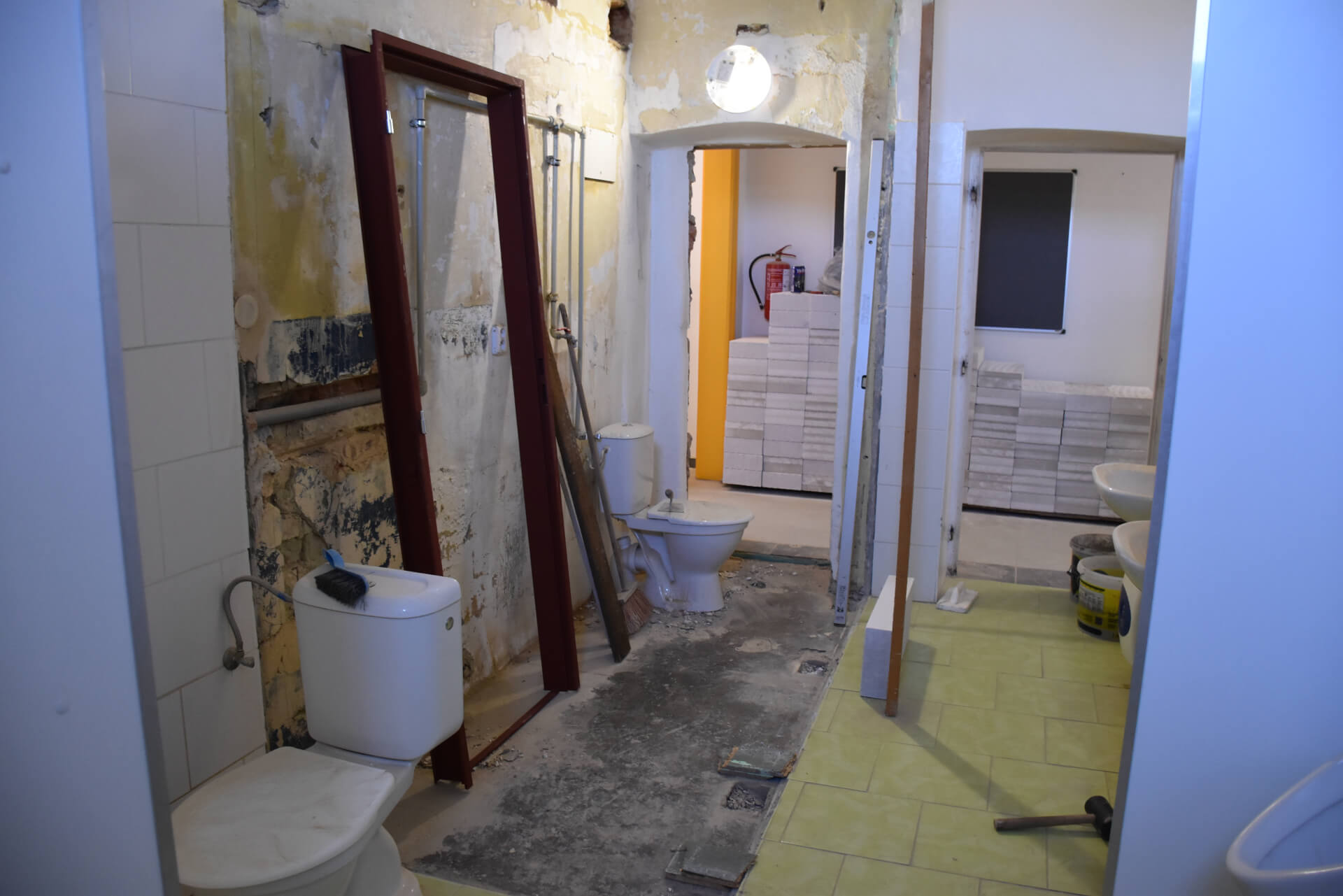

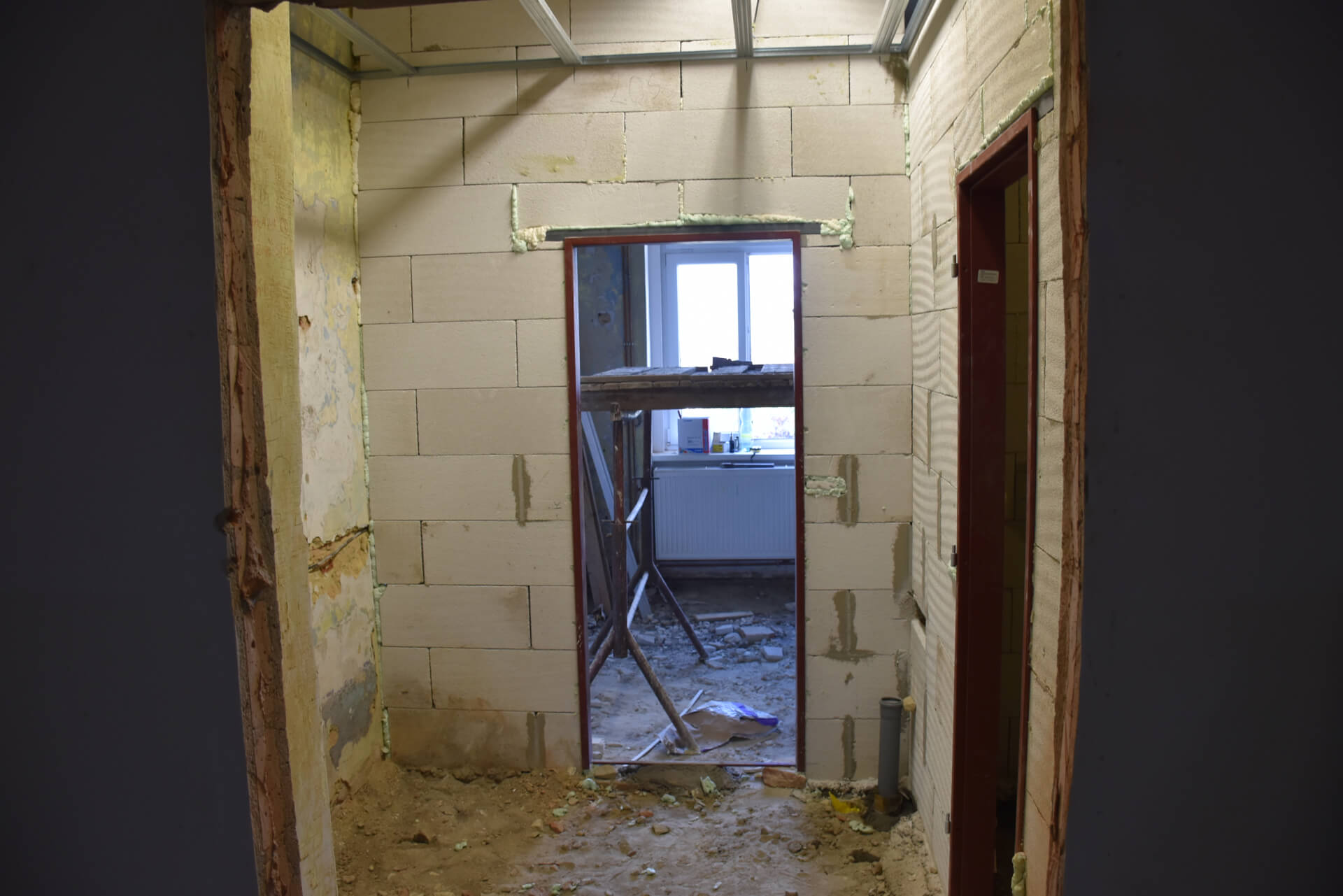

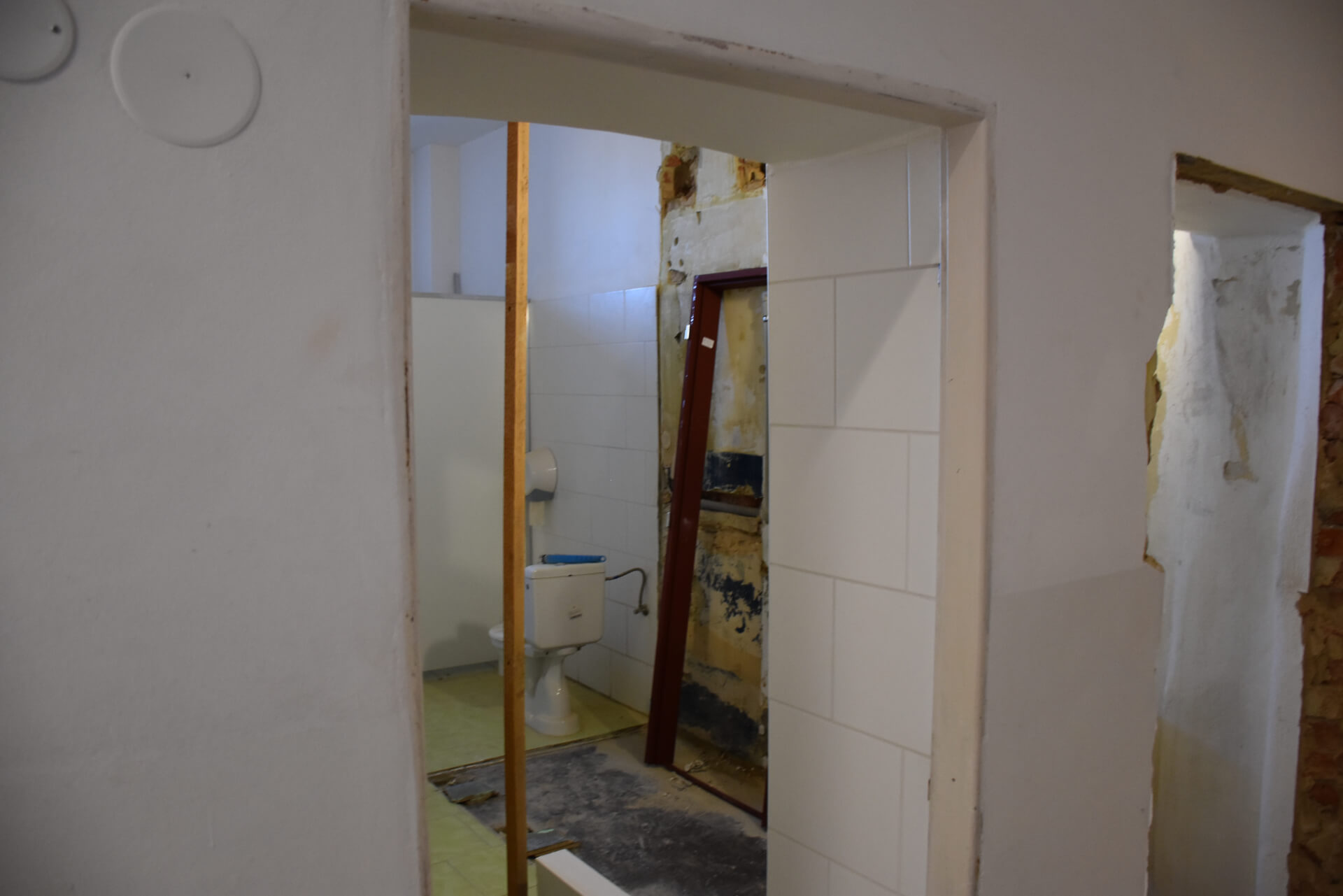

Během prvních týdnů udělala stavební firma velký kus práce. Vybourala všechny nové otvory, vybudovala zdi, připravila rozvody a sádrokartonový strop. V týdnu po 27. červenci nastoupí elektrikář a instalatér, kteří připraví vše, aby mohly být místnosti dokončeny. Při rekonstrukci chceme zároveň vyměnit dveře v přízemí, aby více odpovídaly charakteru budovy.

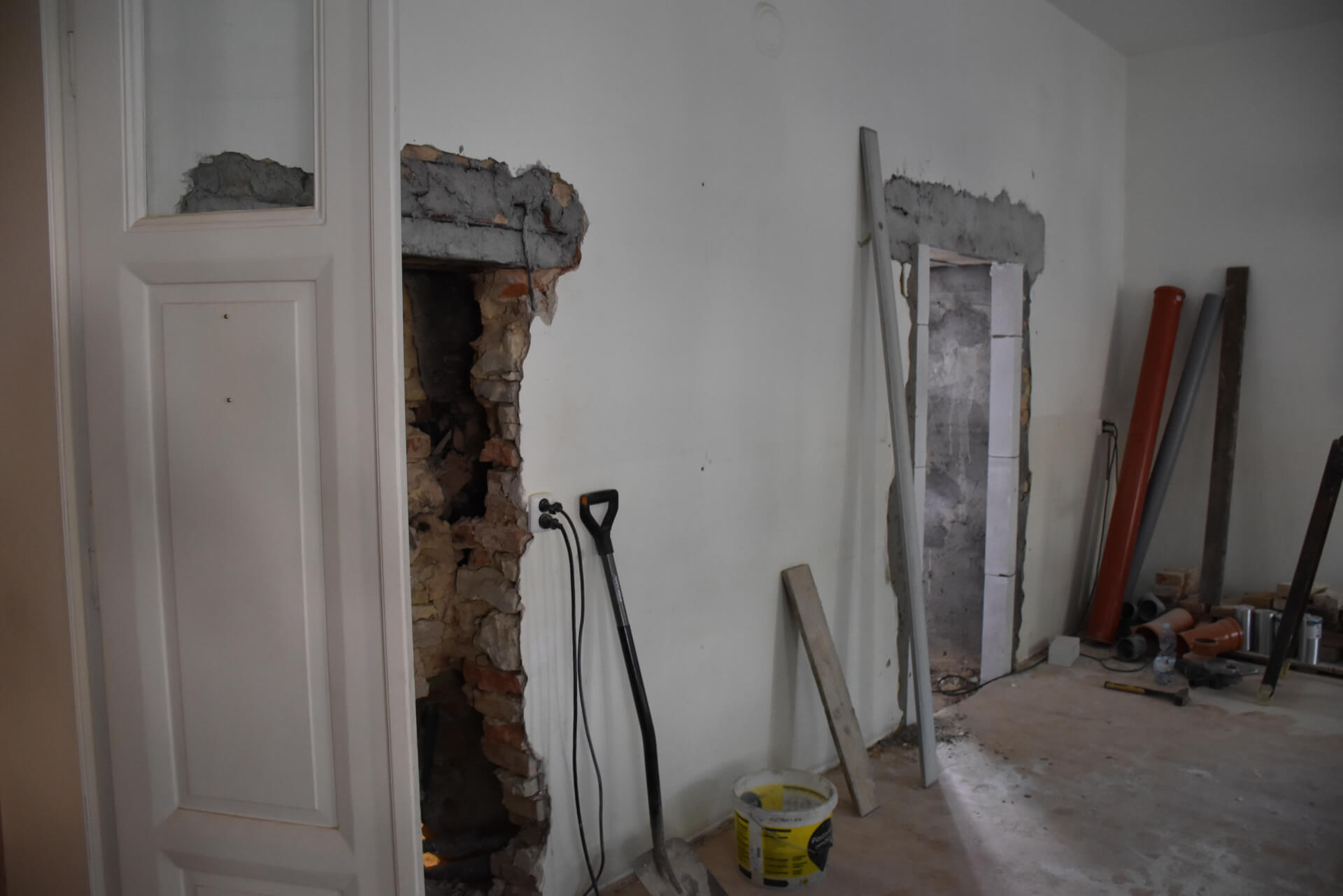

Také jsme objevili pár zajímavostí. Ve skladě jsme zjistili, že podlaha byla původně rozdělena na dvě části a možná i přepažena. Uprostřed každé byl odtokový kanálek. Vedle umyvadla v sousední učebně jsme odhalili komín. V komíně byla zapomenutá tesařská sekera, která nejspíše spadla někomu při rekonstrukci střechy.

Všechny práce by měly být do měsíce hotovy, ale vzhledem k dovoleným je možné, že osazení či úplně dokončení prací proběhne začátkem září.
